新厂房要在设计阶段就把KBK方案定下来,核心原因是"给结构专业留余地"——KBK轨道要挂在屋面承重结构上,悬挂点间距常规1.5到3米一个,每一个吊点的载荷都要由厂房钢结构承担,屋面梁的布置、檩条的走向、预埋件的位置在设计阶段定好,后期零改动;等厂房建好再补装,轻则加焊牛腿、补锚栓,重则整条轨道找不到可挂的梁位。向设计院和钢结构厂家提条件,收拢成六类:工艺需求(吊什么、多重、多频繁)、结构条件(吊点间距与载荷)、空间条件(净空与起升高度)、结构配合(梁位与预埋)、电气条件(供电与控制)、地面与环境条件(自立式或特殊工况)。其中最重要的三组数字是:轨道下方净空不低于4米、悬挂点间距按1.5到3米规划并落在主次梁上、每个吊点载荷按"轨道自重+葫芦自重+额定载荷"做结构验算而不是凭经验估。 下面把这六类条件逐条拆开,告诉你每项给谁、给什么、给到什么精度。

一、为什么必须设计阶段介入:一次定梁位,省掉后期全部改造
先讲清楚"为什么要提资"这个前提,很多项目吃亏就吃在时间点上。
KBK分为悬挂式和自立式两种安装形式。悬挂式把轨道用吊挂件固定在厂房钢结构或混凝土梁下方,不占地面空间,是应用最广的形式——以越力重工的出货统计为例,悬挂式约占七成。它的前提是屋面有可靠承重结构,且梁的位置能匹配轨道走向。
问题恰恰出在"梁的位置"上。厂房设计时,结构专业按屋面板、檩条、主次梁的标准体系布置承重,不会替起重机预留梁位。如果KBK的轨道走向和主梁方向垂直,或者悬挂点正好落在没有梁的空档里,后期就只能加焊钢梁、增设牛腿,甚至改用地面立柱——每一项都是结构改造费用和工期。
反过来,如果KBK的载荷、走向、悬挂点间距在设计阶段就提供给结构专业,主梁的间距和布置稍微让一让,檩条和预埋件按吊点位置预留,厂房建成就具备直接安装条件。设计阶段的"举手之劳",省掉的是建厂后的结构性返工。
这就是提资的本质:不是给设计院添麻烦,而是把设备条件并入建筑条件,让厂房为设备而生,而不是让设备去迁就厂房。
二、第一类条件:工艺需求——吊什么、吊多重、多频繁
提资的第一份文件不是参数表,而是工艺需求说明。设备专业和结构专业都要靠它判断"这厂房要扛什么"。
工艺需求回答四个问题:
吊运对象:工件是什么、单件重量多少、尺寸多大、需不需要翻转或特殊吊具。这决定载荷档位——KBK的载荷覆盖125kg到3吨(柔性轨道上限2吨、刚性轨道上限3吨、铝合金轨道上限2吨),单件重量直接决定选柔性还是刚性。
覆盖范围:轨道要覆盖哪条产线、哪个工位区,是单轨还是双轨,需不需要弯轨绕柱。这决定轨道走向,也就是结构专业要配合的梁位范围。
使用频率:一天起吊多少次、是否多班次。KBK常规工作级别为A3(轻中级),高频重载工况要提前说明,涉及轨道规格和工作级别要不要往上调。
特殊要求:防爆、洁净、防腐、与自动化产线对接等,每一项都会改变配置。
工艺需求不需要画得多专业,但要具体——建议用一张简单的车间平面图,标出工位、设备、通道和打算覆盖的吊运范围。这份图是后面所有提资的底图。

三、第二类条件:结构条件——吊点间距与吊点载荷
这是给结构专业(设计院或钢结构厂家)最核心的一份提资,也是安全责任最重的一份。
吊点间距:悬挂式KBK的吊挂点间距,按厂房结构与轨道规格综合确定,常规规划按1.5到3米一个悬挂点,跨度大或载荷重时加密。轨道设计应优先让悬挂点落在主梁或次梁上,尽量避免悬在檩条之间。提资时给出期望的吊点间距,请结构专业确认屋面梁的布置能否匹配——匹配不了就调梁距,或调吊点,在设计阶段这两者都便宜。
吊点载荷:每个吊点承受的载荷不是简单的"额定起重量除以吊点数",而是三部分叠加——轨道与悬挂件自重、电动葫芦自重、满载工件重量,再乘以运行冲击系数。正确的提资方式是:向KBK厂家要每个吊点的支反力数值(设计载荷),由厂家出吊点受力图,再把这组数字转给结构专业做屋面结构验算。
这里有一条红线:吊点载荷必须经过结构验算,不能凭经验估。 轻钢屋面、单层彩钢板屋面通常不具备直接悬挂条件;混凝土梁需要验算锚栓抗拔,钢结构需要验算梁的局部承载。设计阶段做验算只是出一页计算书,建厂后发现问题就是加固工程。

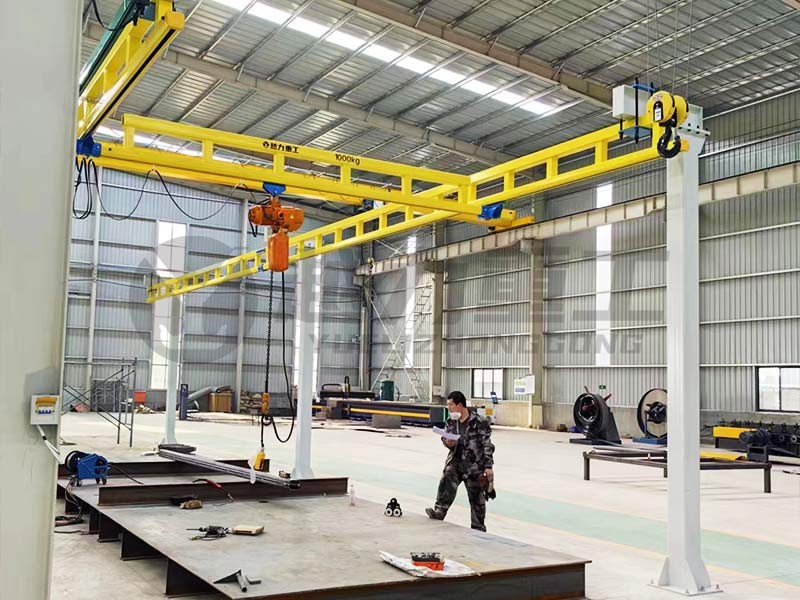

以越力重工等具备设计能力的KBK厂家为例,会随方案提供吊点布置图和每个吊点的设计载荷值,这份文件直接可以作为给结构专业的提资附件。设计载荷一般按额定载荷的1.1到1.25倍考虑动载影响,具体数值以厂家计算书为准。
四、第三类条件:空间条件——净空、系统占用与起升高度
空间条件回答一个关键问题:厂房建多高,KBK才够用。

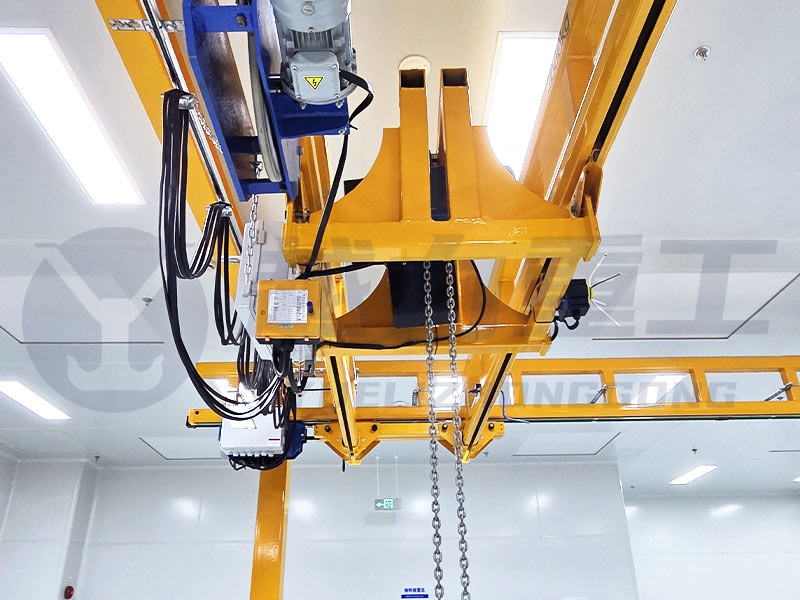

KBK系统的垂直空间占用由三部分叠加:悬挂装置高度(紧凑型吊挂可控制在150到300mm)、轨道截面高度(常用KBK II型轨道180到220mm)、电动葫芦的"死高度"(吊钩升到最高位时钩下到轨底的不可压缩距离,标准型环链葫芦500到800mm,紧凑低净空型300到500mm)。
叠总账:标准型葫芦整套系统垂直占用约0.8到1.3米,紧凑型约0.6到1.0米。
以一条典型装配线为例:车间净高5米,选紧凑型吊挂200mm加KBK II轨道200mm加紧凑型葫芦400mm,系统占用约800mm,可用起升高度约4.2米;如果工件最高才1.5米,还有大量富余。反过来,净高低于4米就要精打细算——4米净空减系统占用800mm,起升高度约3.2米,多数上下料场景够用,但吊运3米以上的高工件就紧张了。
给设计院的提资建议:轨道下方净空不要低于4米,这是多数KBK工位用得舒服的经验下限;同时提醒建筑专业,轨道区域下方不要布置影响葫芦行走的管线、桥架和照明,或把管线集中在轨道外侧。轨道与管线、门窗的避让间距建议预留500mm以上。
五、第四类条件:结构配合——预埋件、梁位与轨道走向
这一条是"结构条件"的落地版,回答"梁怎么摆、预埋怎么留"。
梁位配合:把上一步的轨道走向图叠到厂房结构图上,检查轨道沿线的梁位。理想状态是轨道每1.5到3米能路过一根主梁或次梁作为悬挂支点。结构专业在设计阶段调整梁距的代价远小于后期加梁,这是提资最值得争取的一件事。
预埋件:如果轨道沿线的屋面是混凝土结构,建议在浇筑前按吊点位置预埋钢板或锚栓,避免后期钻孔植筋。预埋钢板的位置精度、规格由KBK厂家按吊点载荷出图,结构专业按图预埋。钢结构的吊点则通常用专用连接件夹持或焊接在梁下翼缘,不需要预埋,但要确认梁下翼缘的宽度与连接件匹配。
走向避让:轨道上方和两侧要避开屋面检修马道、消防管道、风管等;如果厂房有行车(桥式起重机),KBK轨道还要避让行车的大车行走范围与检修空间,两者在同一跨内要提前做避让设计,避免干涉。
这四件事——梁位、预埋、走向、避让——全部是设计阶段能免费做的事,建厂后每一件都要花钱。

六、第五类条件:电气条件——供电、控制与通讯预留
KBK不是纯机械装置,电动葫芦、电动小车都需要供电和控制,这部分条件常常被漏提。
供电点位:沿轨道预留电源接入点。供电方式有两种——滑触线(沿轨道敷设,小车走到哪取电到哪,适合频繁长行程)和电缆拖链或弹簧电缆(适合短行程定点作业)。无论哪种,配电箱位置和进线路径要在厂房电气设计里预留,避免建厂后从远处拉明线。
控制方式:线控手柄、无线遥控,还是接入自动化系统的PLC控制。若KBK要并入自动化产线,需提前确认通讯接口与布线条件,KBK的电动部件支持按工业现场总线或开关量方式对接,具体方案在设计阶段与厂家确认。
电源容量:电动葫芦单台功率通常在几百瓦到几千瓦级,多台葫芦的产线要按同时使用系数核算配电容量,一并纳入厂房电气负荷表。这条数字小,漏了却影响投产。
七、第六类条件:地面与环境条件——自立式与特殊工况

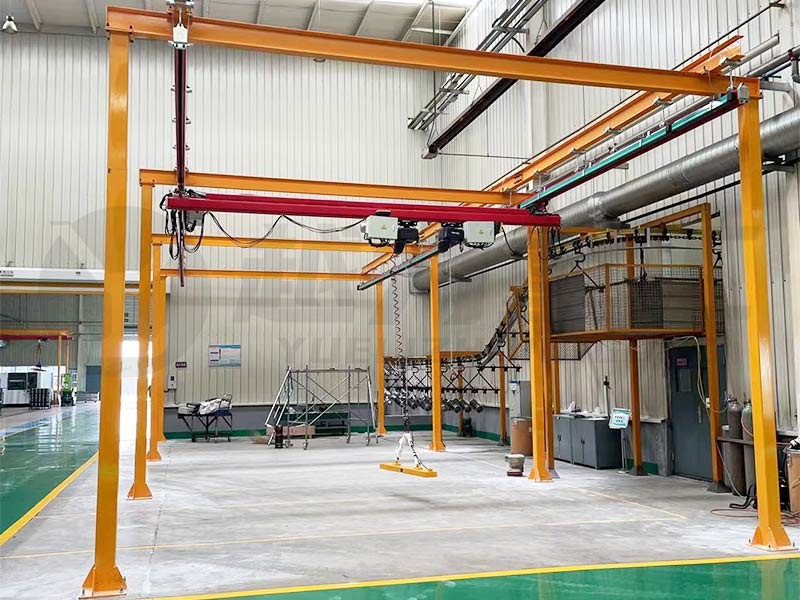

如果厂房结构无法悬挂,或项目在租赁厂房里不便改动屋顶,KBK可以采用自立式(地面立柱支撑)安装,此时提资对象从"屋面结构"变成"地面"。
地面条件:自立式KBK的载荷通过立柱传到地面,要求安装区域为钢筋混凝土地面,厚度不低于15cm,立柱基础位置需避开地下管线和地坪伸缩缝。支撑中心(立柱间距)常规在6到9米之间,提资时要确认工艺平面图上的立柱落点不与设备、通道冲突。
环境条件:厂房若有防爆、洁净、防腐要求,在设计阶段就要书面提出,它们改变的不只是设备配置,还包括轨道材质、表面处理和电气防爆等级,涉及与厂房通风、消防设计的协同。防爆车间还要确认电气设备的防爆分区,这必须由建筑专业的环境设计先行确定。
选型决策:悬挂式不占地面、依赖屋面承重;自立式不挑屋面、占用地面立柱空间,可整体搬迁。新厂房建议首选悬挂式(空间利用好),租赁厂房或屋面条件不足时选自立式。这个决策在设计阶段确定,直接影响结构专业的提资范围。
八、提资流程与时间点:在什么阶段、向谁提什么
最后把提资的节奏理顺,避免"该提的时候没提"。
概念设计阶段(厂房方案未定):向KBK厂家提交工艺需求(吊什么、多重、覆盖哪、频率多少),请厂家出初步方案与吊点布置示意,明确悬挂式还是自立式。这份文件用于厂房方案的竖向与结构选型。
初步设计阶段(结构方案在定):把KBK厂家的吊点载荷、吊点间距、轨道净空要求正式提给设计院,请结构专业验算屋面承载并把梁位、预埋纳入设计。这是最关键的一步,错过了就进入"后期补装"成本区间。
施工图阶段(即将出图):与厂家确认全部技术细节(轨道走向终版、预埋件图纸、电气点位、葫芦型号),结构施工图据此预留。此阶段修改仍可行,但余地已经变小。
施工阶段:按图预埋、按图留洞,KBK厂家通常在土建完成、具备安装条件后进场安装——标准配置的KBK螺栓拼装、无需焊接,一套工位级系统安装工期约1到3天。
越力重工提供从工艺需求梳理、方案设计、吊点受力计算、预埋件出图到安装调试的全流程服务,核心技术团队自2003年起深耕KBK超过20年,自有6万平工厂生产。设计阶段的提资文件(吊点布置图、设计载荷表、预埋件图)都会随方案提供,供直接转交设计院与钢结构厂家——这类具备设计输出能力的厂商,更适合在厂房设计早期介入。

总结
新厂房装KBK,提资的本质是"让厂房结构为设备让路",时机决定成本。
工艺需求:吊什么、多重、多频繁、覆盖哪——给厂家出方案的底图
结构条件:悬挂点间距按1.5到3米规划,吊点载荷按"轨道+葫芦+满载工件"叠加并结构验算,不能凭经验
空间条件:轨道下方净空不低于4米,系统垂直占用约0.6到1.3米(视葫芦型式),可用起升高度=净空减系统占用
结构配合:梁位让轨道沿线每1.5到3米有支点,混凝土结构按吊点预埋,避让行车与管线500mm以上
电气条件:供电点位、控制方式、配电容量纳入厂房电气设计
地面与环境:自立式要求混凝土地面不低于15cm、立柱间距6到9米;防爆洁净要求设计阶段书面提出
时间点:概念设计出方案、初步设计提载荷验算(最关键一步)、施工图定终版、土建完成进场安装(约1到3天)
把六类条件按上述节奏提完,厂房建成即具备安装条件,KBK进场1到3天就能投产——这就是设计阶段介入的全部价值。
